                                                    前言
  幕墻是建筑物的外墻圍護,不承受主體結構荷載,帶有裝飾效果的輕質墻體,由結構框架與鑲嵌板材組成, 幕墻相對主體結構在平面(詞條“平面”由行業大百科提供)內具有一定的微動能力。本篇將對幕墻工程(鋁單板幕墻)施工工藝進行論述。
  幕墻工程(鋁單板幕墻)施工工藝要點
  鋁合金幕墻是以鋁合金板材為面板(詞條“面板”由行業大百科提供),與支承結構體系協同構成的建筑外圍護結構,屬于非承重復合系統。其主體材料為鋁(詞條“鋁”由行業大百科提供)合金板,兼具防火、隔聲(詞條“隔聲”由行業大百科提供)、保溫等功能性構造,通過金屬框架與建筑物主體連接。
  鋁合金幕墻通過轉接件與主體結構連接,允許相對位移或自身變形,不承擔主體結構荷載。其骨架材料多采用鋼材或鋁合金型材,鋁型材通過添加鎂、錳等元素提升強度和可塑性(詞條“可塑性”由行業大百科提供),適應復雜造型設計。
  一、鋁板幕墻施工工藝流程
  幕墻前期準備工作【幕墻節點的深化、人員的準備和安全技術交底及材料的定樣等】→測量放線→預埋件位置尺寸檢查及安裝(拉拔檢測)→金屬骨架焊接及安裝→刷防銹漆→保溫巖棉安裝(含層間防火層)→龍骨氟碳噴涂及驗收(確保龍骨上的垃圾等異物清除)→鋁板安裝(注意若有泛光需要提前插入)→鋁合金封邊收口及硅酮密封膠→幕墻表面清理→工程驗收
  二、 干掛鋁單板施工工藝
  1、幕墻前期準備工作
  建筑主體結構驗收合格,質量管控要求:安裝前對建筑主體結構進行驗收 ,驗收合格后方可施工。對進場材料進行檢驗與校正,材料與構件不得有變形、損傷和污染,不合格材料不得上墻安裝。
  對易損壞、易丟失的構件、配件、膠墊等材料,應有一定的更換儲備數量 ,一般配件、構件應有1%—5%的儲備量。
  金屬板及相關材料搬運、吊裝時需加強防護,不得碰撞和損壞,構件應放在通風、干燥、不與酸堿類物質接觸的地方,應有防止雨水滲入措施。
  2、測量、定位、放線
  測量放線應在風力不大于四級情況下進行。放線后應定時校核,以保證幕 墻垂直度(詞條“垂直度”由行業大百科提供)及立柱位置的正確性。

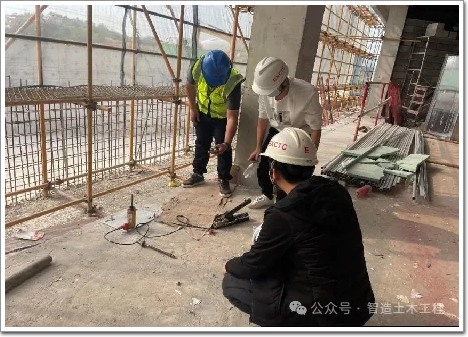

  3、預埋件位置尺寸檢查及安裝(拉拔檢測)

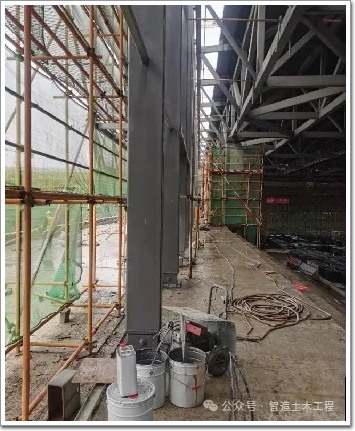

  預埋件防腐措施必須按國家標準要求執行。因樓層向內偏移引起支座(詞條“支座”由行業大百科提供)長度不夠,無法進行正錨安裝時,可采用加長支座的方法解決,也可采用在預埋件上焊接鋼板或槽鋼(詞條“槽鋼”由行業大百科提供)加墊的方法。

拉拔檢測

復測調整預埋件
  4、金屬骨架焊接及安裝
  (1)焊接技術要求
  材料匹配:焊接材料需與龍骨材質(如Q235B/Q355B鋼材)匹配,推薦使用E43/E50系列焊條。鋁合金構件需采用專用焊絲,并避免與鋼材直接接觸。
  (2)工藝控制:
  焊縫需達到二級以上標準,對接焊縫需無損探傷,角焊縫高度≥6mm且≤薄構件厚度的1.2倍。焊接電流控制在150-250安培,焊前需清理油污銹蝕(詞條“銹蝕”由行業大百科提供)。
  防腐處理:焊縫需二次防銹(如環氧富鋅底漆+氟碳面漆),鍍鋅層破損處需熱噴鋅修復(厚度≥80μm)。
  (3)預埋件/連接件:
  預埋件位置偏差≤20mm,標高偏差≤10mm;后置埋件需做拉拔試驗,螺栓直徑≥10mm。連接件采用鍍鋅角碼(如L50×50×5)和M5鍍鋅螺栓固定(詞條“固定”由行業大百科提供)。
  (4)龍骨安裝:
  主龍骨(如80×60×3鍍鋅方管)需調平后焊接,焊縫飽滿且打磨平整。
  橫梁與立柱連接需用角碼+螺栓(直徑≥4mm,每處≥3螺釘)或?qū)ΨQ焊接。
  伸縮縫設置:立柱接頭留15mm間隙,橫梁每6-12m設水平伸縮縫(鉸接/滑移構造)。
  (5)常見質量問題防控
  焊接缺陷:通過焊條烘干(350-400℃保溫1小時)、控制焊接速度(10-20cm/min)減少氣孔/夾渣。
  結構隱患:避免使用劣質再生鋼材(需核查屈服強度≥235MPa)。
  密封處理:面板接縫需用硅酮密封膠,橫梁端部與立柱間留1mm空隙加彈性墊片。

  (3)安裝防雷裝置
  防雷裝置應確保幕墻的金屬框架、金屬板塊通過轉接件與大樓的防雷系統可靠接通。
  5、刷防銹漆及保溫巖棉安裝(含層間防火層)

  保溫、防火棉需根據設計圖紙要求的厚度現場實測的寬度尺寸進行裁切后安裝于保溫、防火鋼板內,安裝需在晴天進行,在板塊安裝完后并需即時封閉,以避免被雨水淋濕,安裝采用的保溫、防火棉應采用優質產品,抗火期要達到設計要求。保溫、防火棉應連續地密封于樓板與金屬板之間的空位上,形成一道保溫、防火帶、中間不留任何空隙。

層間防火封堵

保溫巖棉安裝

刷防銹漆
  6、龍骨氟碳噴涂及驗收(確保龍骨上的垃圾等異物清除)

  7、鋁板安裝(注意若有泛光需要提前插入)
  金屬板安裝完畢,在易受污染部位用膠紙貼蓋或用塑料薄膜覆蓋保護, 易被劃碰的部位,應設安裝護欄保護。

  8、鋁合金封邊收口及硅酮密封膠施工
  墻板節點構造設計、水平部位的壓頂、端部的收口、伸縮縫的處理、兩種不同材料交接部位的處理不僅對結構安全與使用功能有著較大的影響,而且也關系到建筑裝飾效果。因此在,在幕墻收口中,須嚴格安裝設計圖紙中節點圖進行施工。

  清潔膠縫并注膠:金屬板與板之間的間隙一般為10-20mm,用密封膠或橡膠條等彈性材料封堵。在垂直接縫內放置襯墊棒。幕墻板塊接縫及周邊封口防水注膠。注膠工藝按 QB/LYGJ·202《密封膠現場注及工藝》進行。注膠前應在鋁合金板上貼保護膠紙帶,防止鋁合金板表面被膠污染。注耐候膠應密實、平滑、注膠寬度保持一致。清潔中所使用的清潔劑應對金屬板、膠及鋁合金(鋼型材(詞條“鋼型材”由行業大百科提供)等材料無任何腐蝕作用)

  9、幕墻表面清理及驗收

  三、驗收要求
  1、主控項目:

  ( 1)金屬板類材料外觀質量

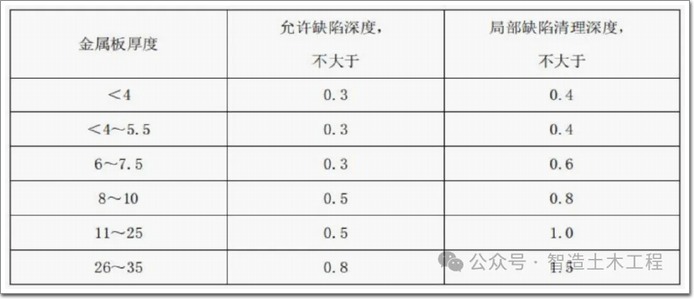

  (2)表面允許缺陷深度

  (3) 金屬板表面質量

  4)金屬板每米不平度應按下表規定。
  檢查時將金屬板自由地放在平臺上,除金屬板本身重量外,不施加任何壓力,用米尺測量金屬板與米尺間的最大間距。
